ป.ป.ช. พิจิตร จัดกิจกรรมการจับตามองและแจ้งเบาะแส (Watch & Voice) ภายใต้โครงการเสริมพลัง STRONG ประชาชนถอนหมุดพื้นที่เสี่ยงทุจริต ณ โครงการก่อสร้างเขื่อนป้องกันตลิ่งริมแม่น้ำน่าน บ้านคลองเจ๊กเสี่ยง หมู่ 2 ตำบลไทรโรงโขน และโครงการก่อสร้างเขื่อนป้องกันตลิ่งแม่น้ำน่าน หมู่ 4 ตำบลไผ่หลวง อำเภอตะพานหิน จังหวัดพิจิตร
2 มีนาคม 2569

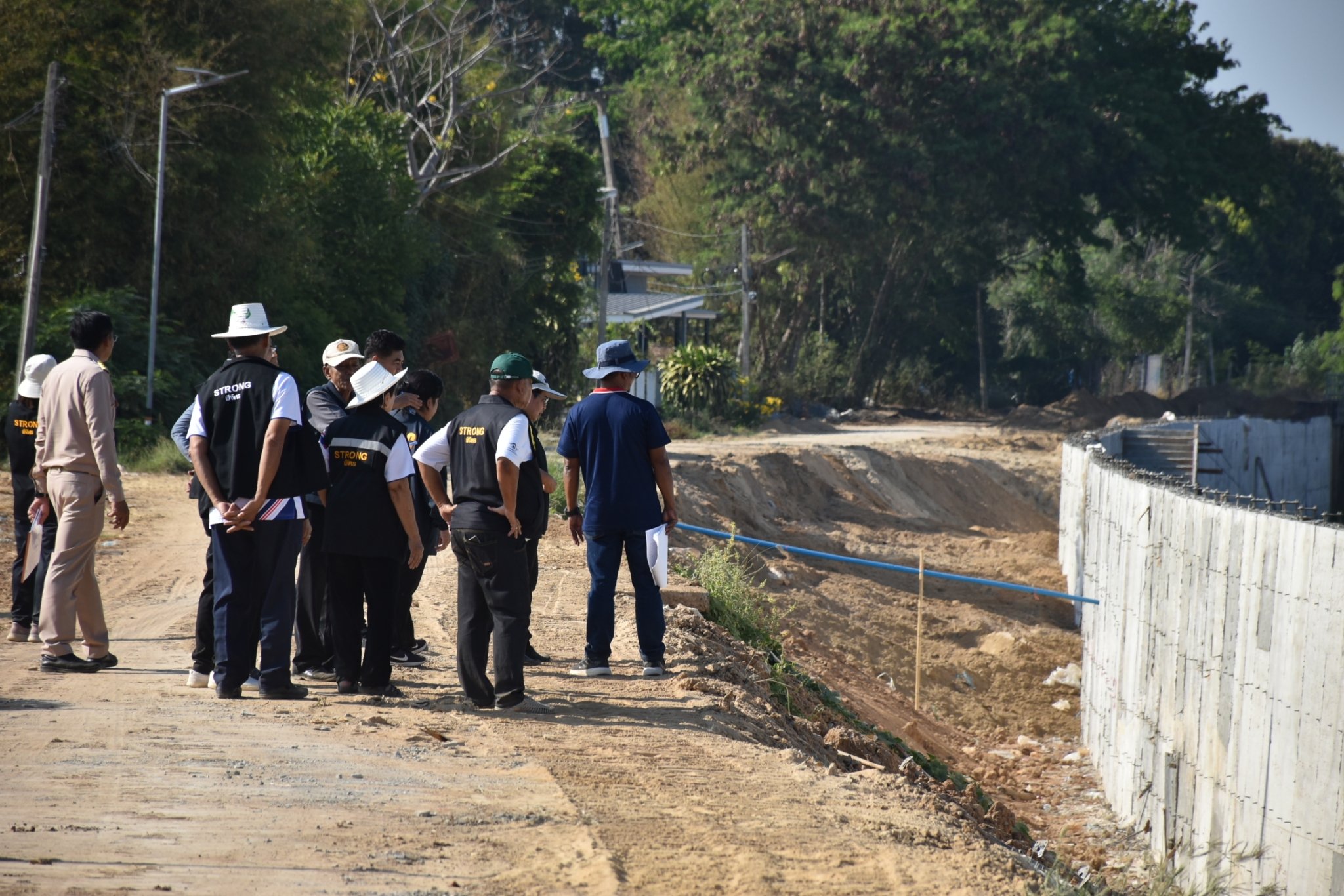

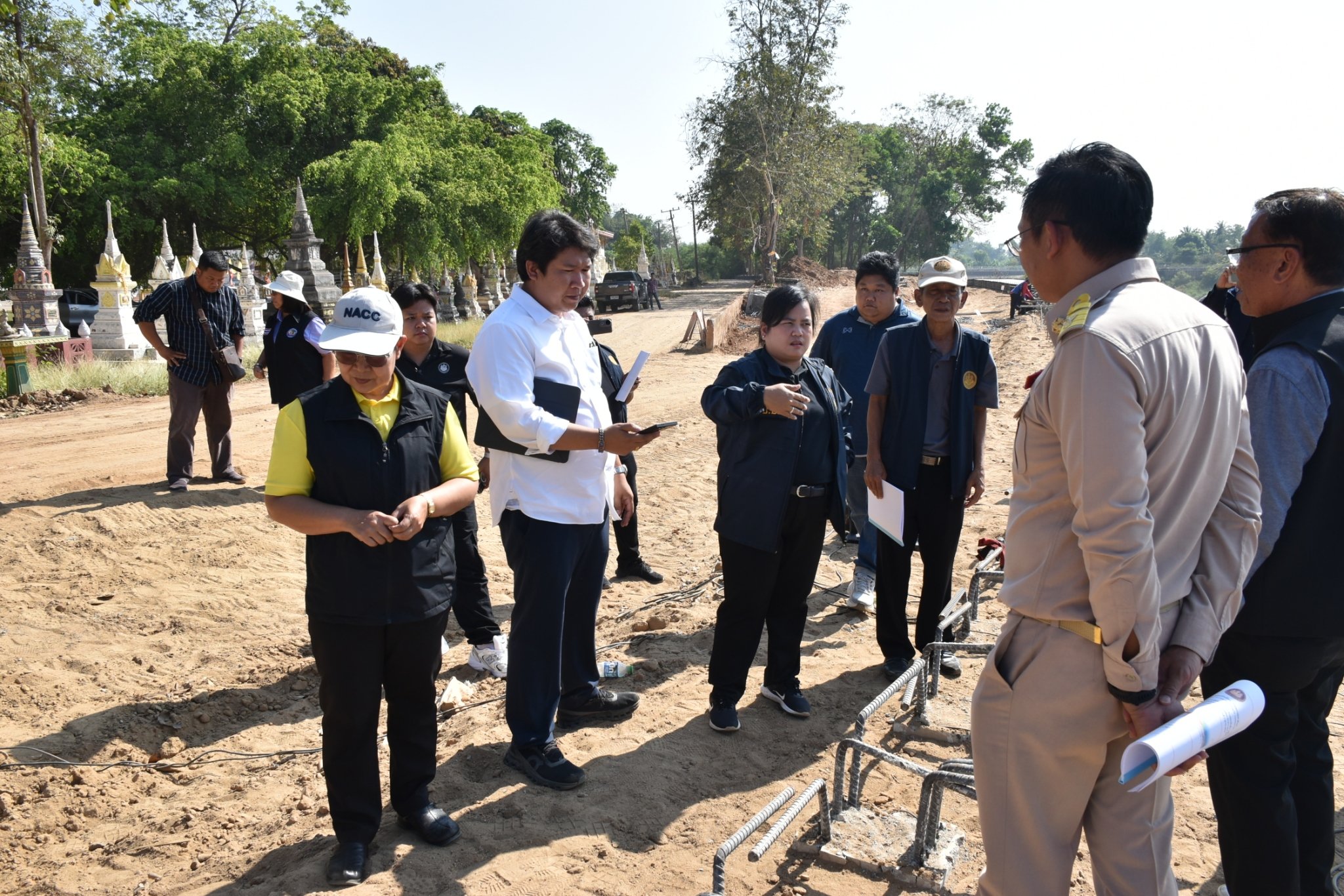

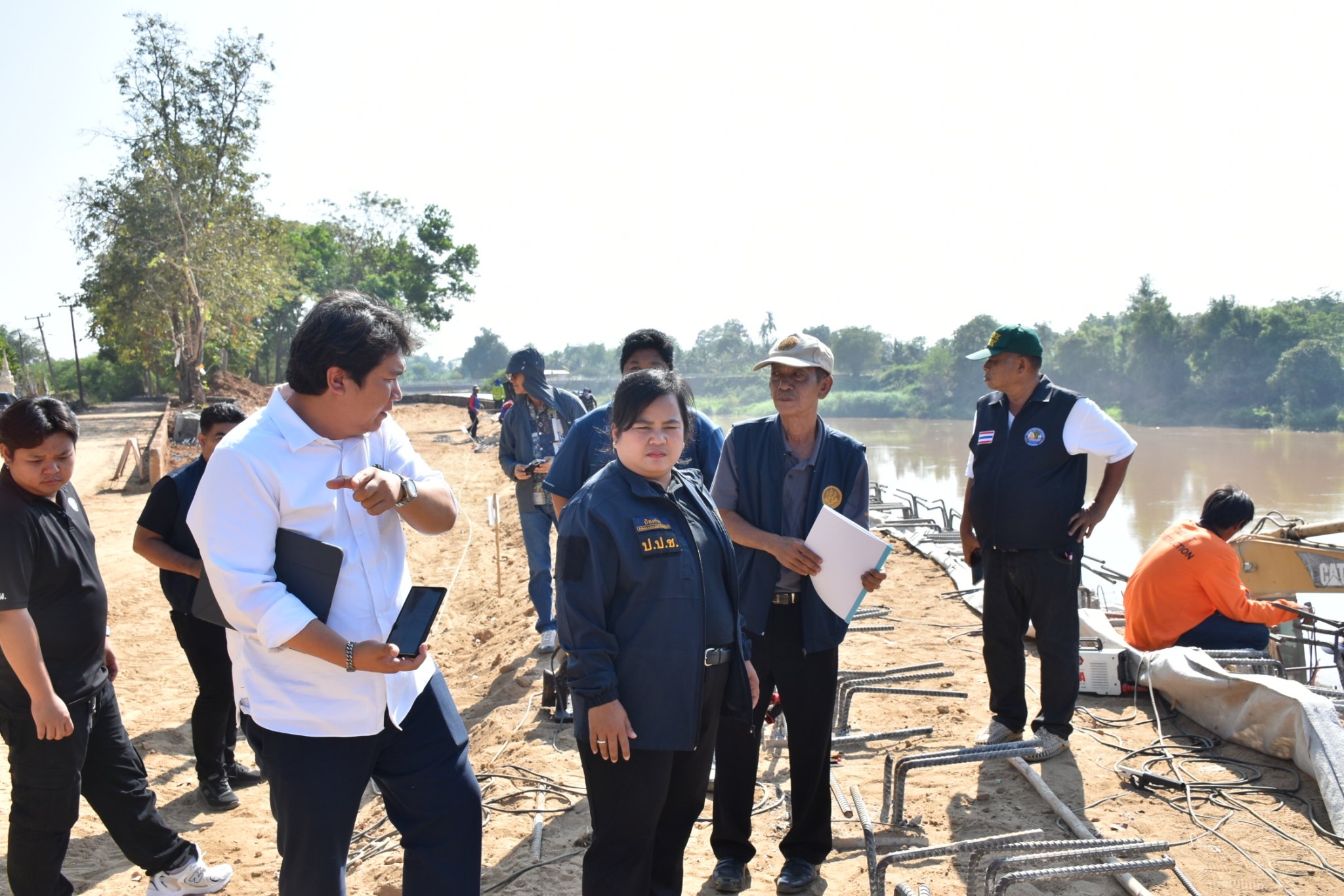

นายวราพงษ์ อินต๊ะโมงค์ ผู้อำนวยการสำนักงาน ป.ป.ช. ประจำจังหวัดพิจิตร มอบหมายกลุ่มงานป้องกันการทุจริตและชมรม STRONG - จิตพอเพียงต้านทุจริตจังหวัดพิจิตร จัดกิจกรรมการจับตามองและแจ้งเบาะแส (Watch & Voice) ภายใต้โครงการเสริมพลัง STRONG ประชาชนถอนหมุดพื้นที่เสี่ยงทุจริต กิจกรรมที่ 1 การสำรวจพื้นที่ Survey และจับตามอง Watch ครั้งที่ 2 ประเด็นติดตามเรื่อง “โครงการก่อสร้างเขื่อนป้องกันตลิ่งริมแม่น้ำน่าน บ้านคลองเจ๊กเสี่ยง หมู่ 2 ตำบลไทรโรงโขน อำเภอตะพานหิน จังหวัดพิจิตร และโครงการก่อสร้างเขื่อนป้องกันตลิ่งแม่น้ำน่าน หมู่ 4 ตำบลไผ่หลวง อำเภอตะพานหิน จังหวัดพิจิตร ทั้งนี้ตามนโยบายของสำนักงาน ป.ป.ช. ในการติดตามโครงการขนาดใหญ่ที่มีมูลค่างบประมาณตั้งแต่ 100 ล้านบาทขึ้นไป รวมถึงโครงการขนาดใหญ่ที่มีผลกระทบกับภาพรวมของประเทศ ประกอบกับการพบปัญหาการก่อสร้างเขื่อนป้องกันตลิ่งในพื้นทื่อื่นของจังหวัดพิจิตร สร้างเสร็จไม่นานเกิดชำรุดเสียหายใช้งานไม่ได้ตามวัตถุประสงค์ และบางโครงการมีการก่อสร้างล่าช้า จึงเห็นควรเฝ้าระวังการดำเนินโครงการดังกล่าว เพื่อไม่ให้เกิดปัญหาซ้ำเดิมอีกครั้ง โดยในการประชุมครั้งนี้มีโยธาธิการและผังเมืองจังหวัดพิจิตร นายกองค์การบริหารส่วนตำบลงิ้วราย ผู้รับจ้าง ผู้ควบคุมงาน และผู้เกี่ยวข้อง รวม 20 คน
จากการลงพื้นที่ตรวจสอบข้อเท็จจริง สรุปข้อมูลได้ดังนี้

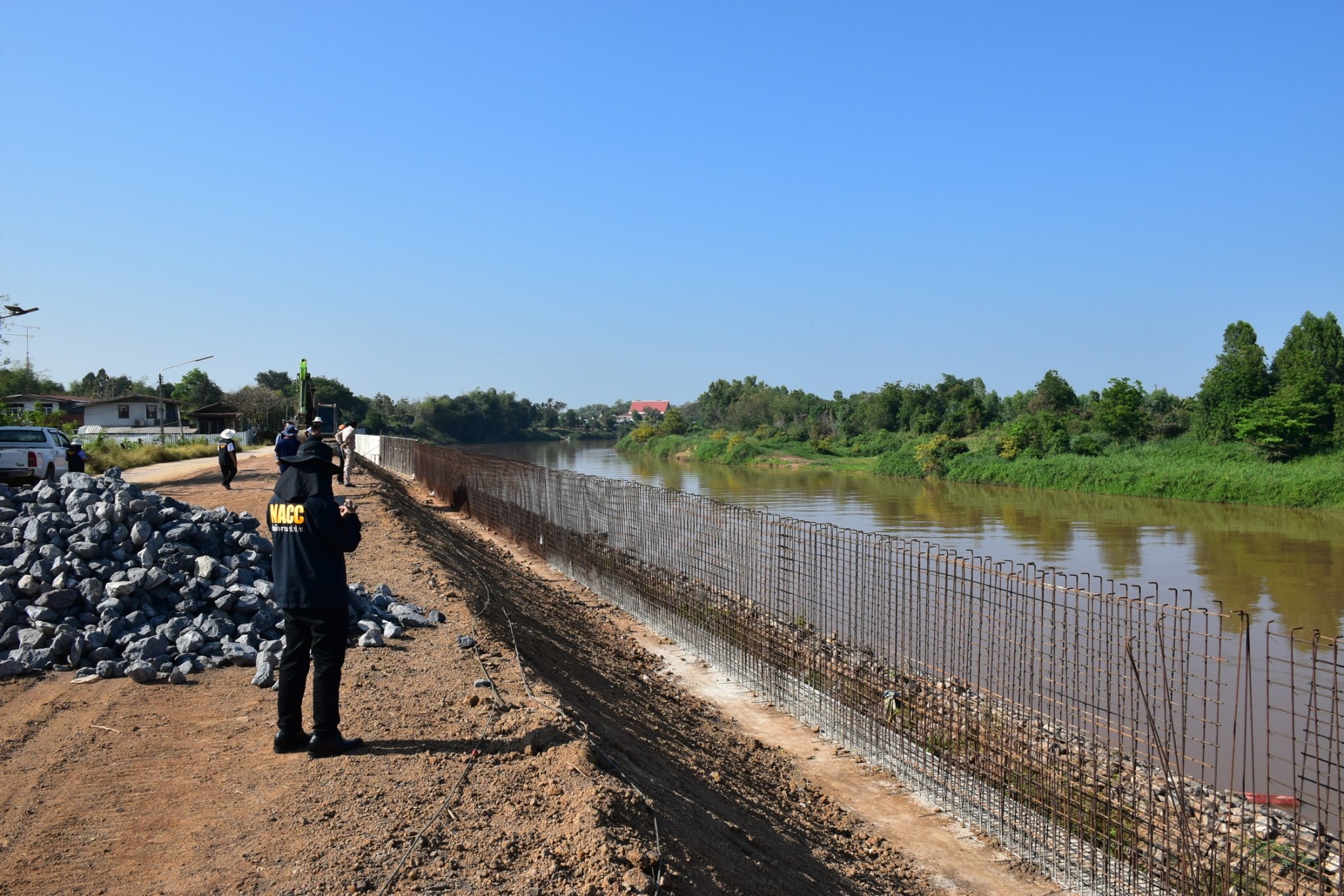

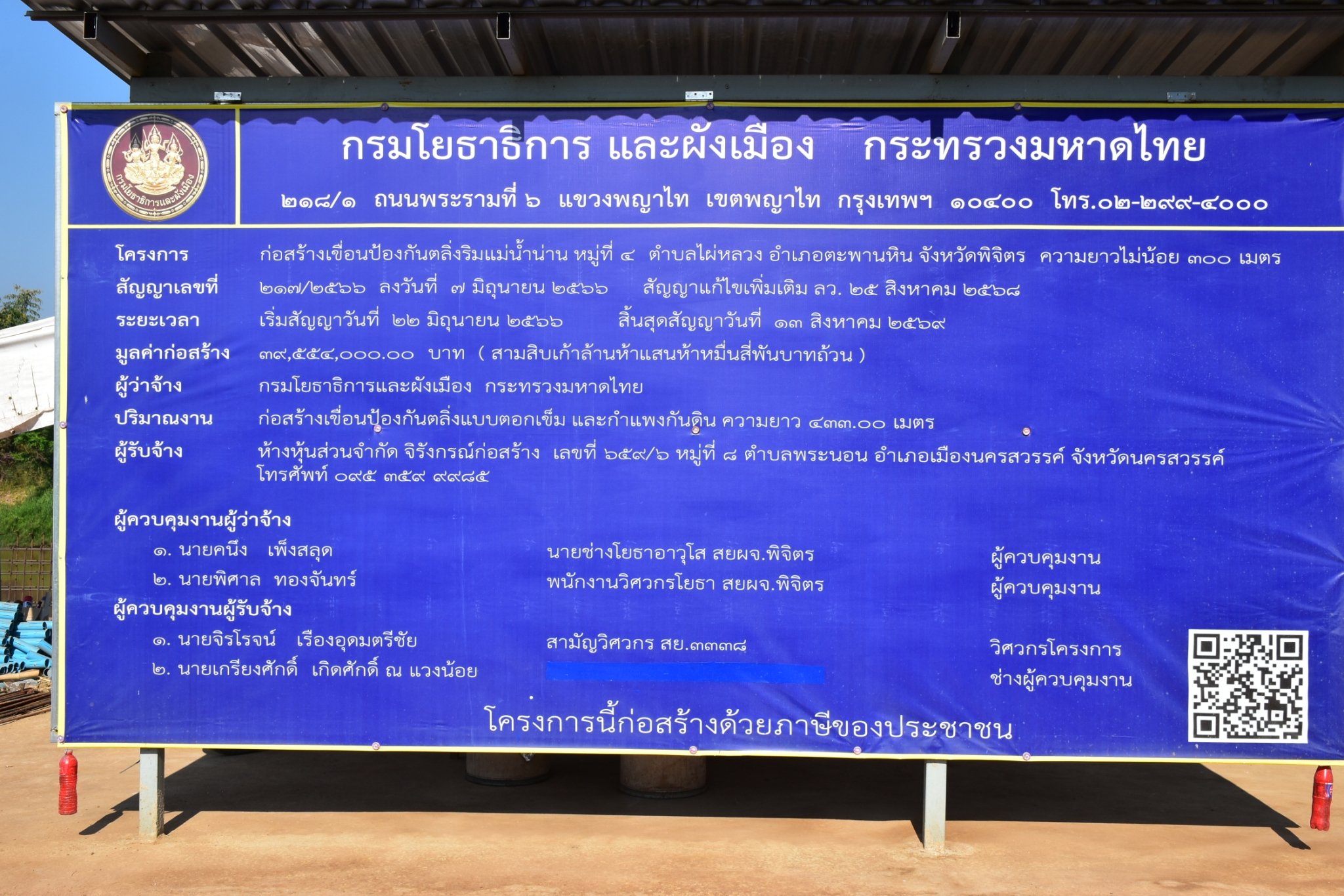

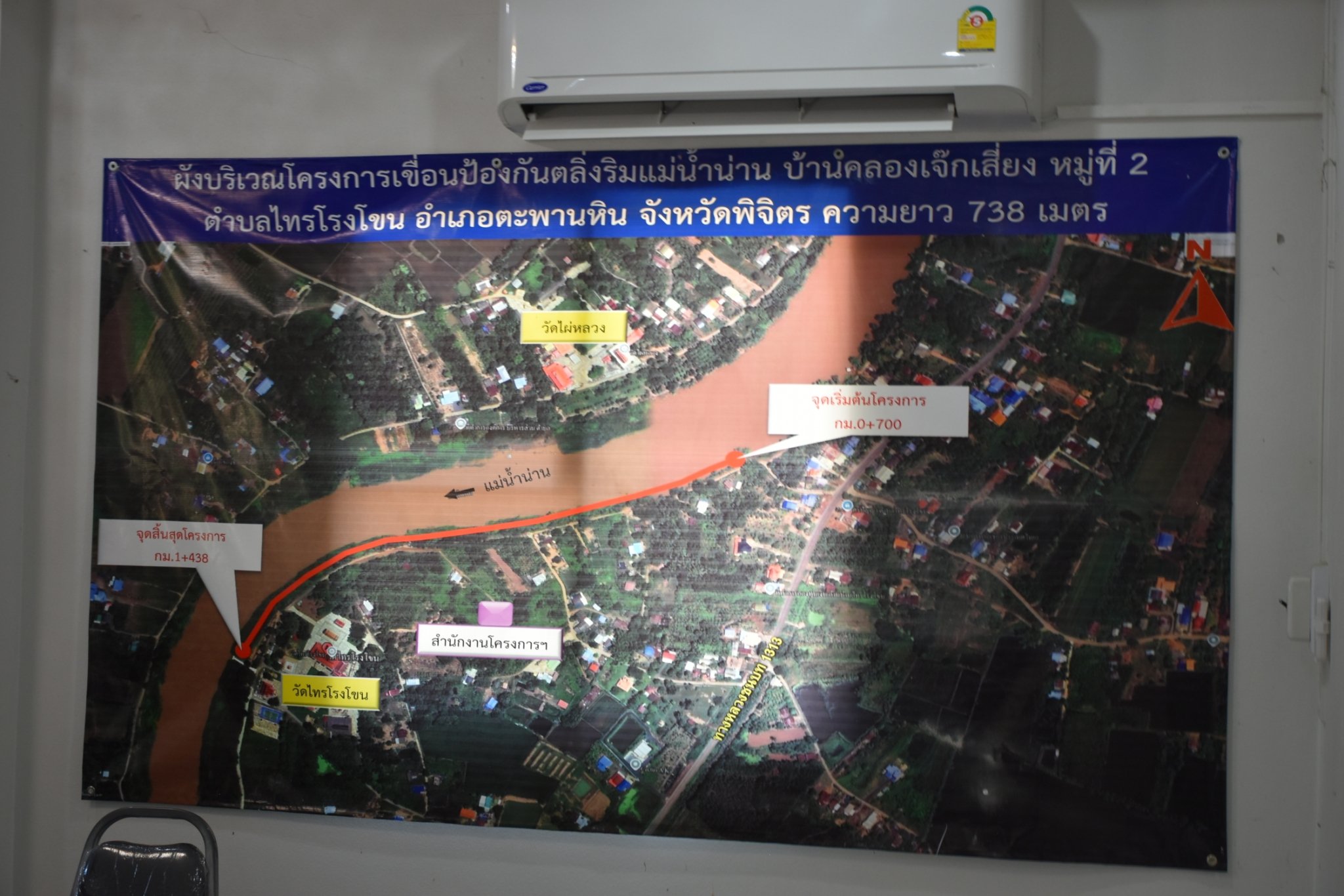

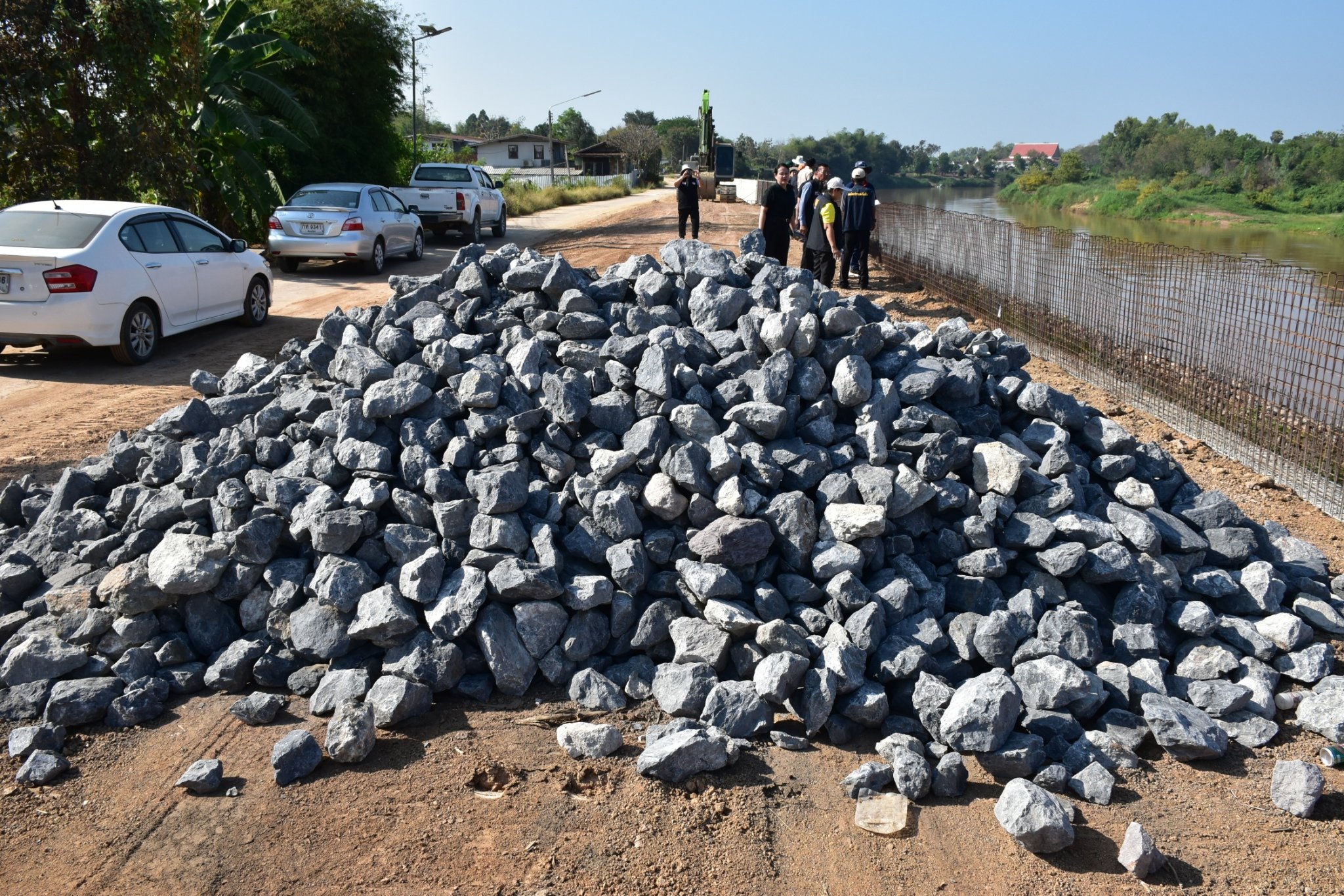

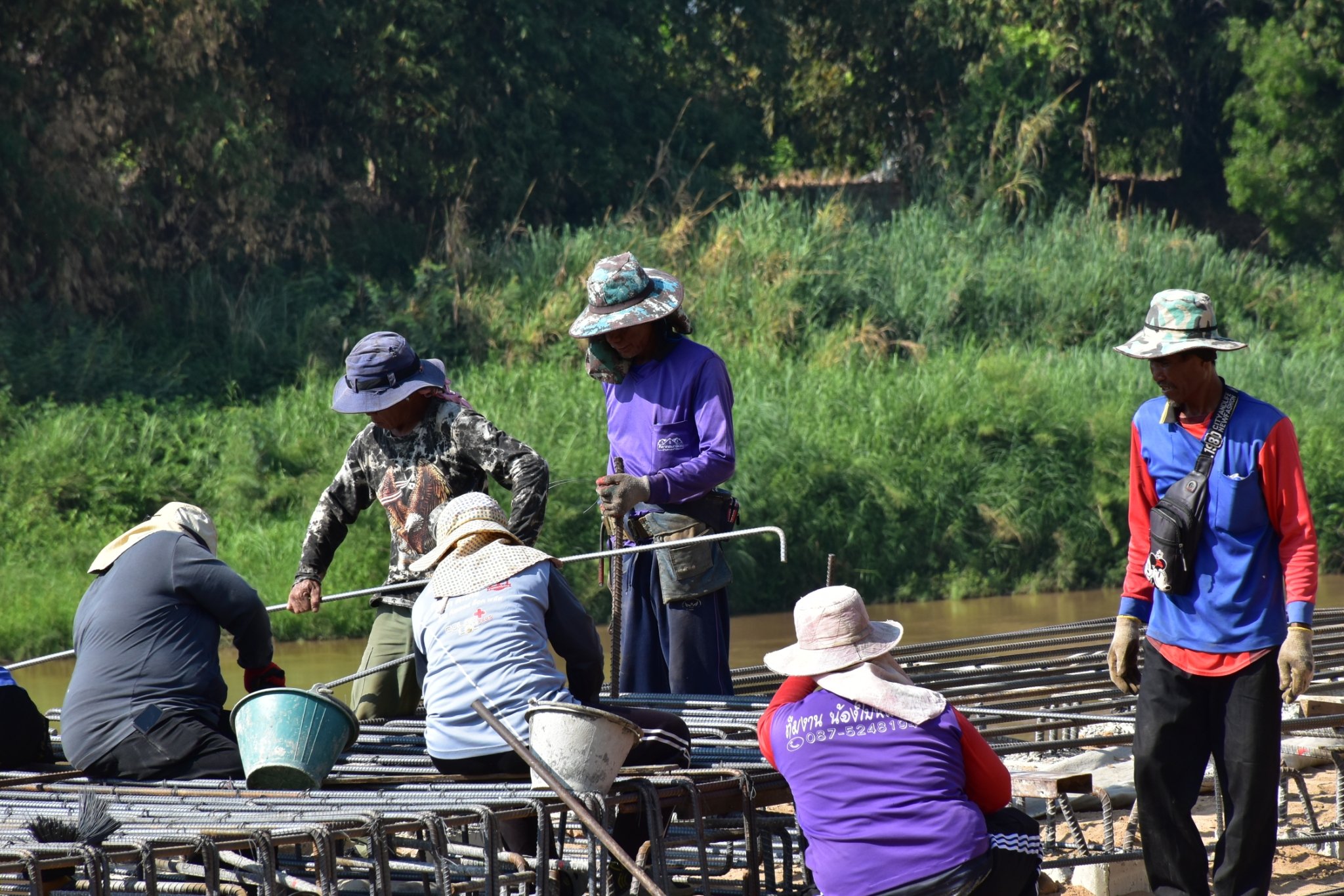

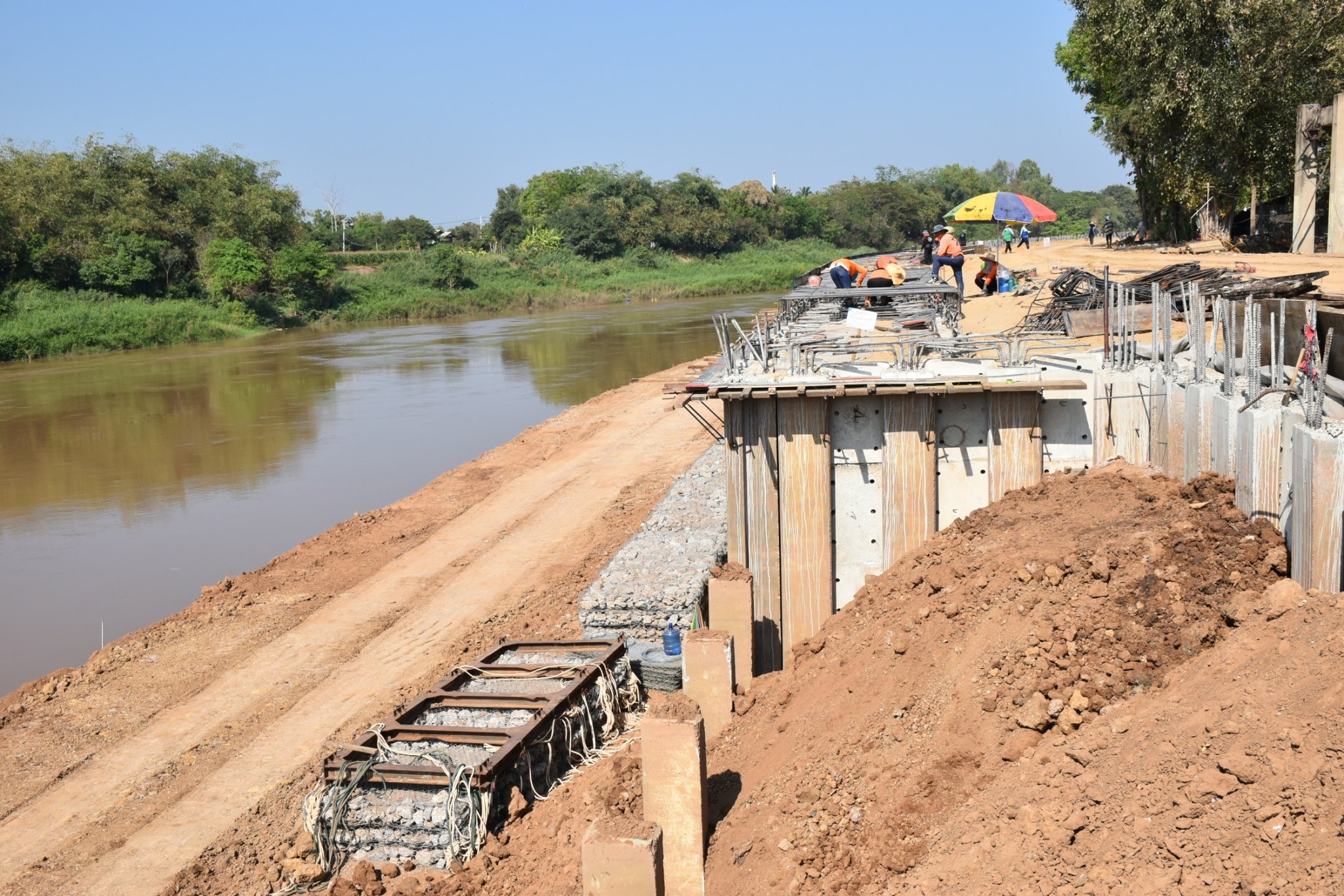

1. โครงการก่อสร้างเขื่อนป้องกันตลิ่งริมแม่น่าน บ้านคลองเจ๊กเสี่ยง หมู่ 2 ตำบลไทรโรงโขน ความยาว 738 เมตร งบประมาณก่อสร้างทั้งสิ้น 103,900,000.-บาท วัตถุประสงค์ของโครงการ เพื่อป้องกันการกัดเซาะของตลิ่งริมแม่น้ำน่าน ไม่ให้พังทลาย โดยเฉพาะในช่วงฤดูน้ำหลากที่ระดับน้ำสูงมาก ๆ หากกัดเซาะบริเวณริมตลิ่งทำให้ตลิ่งพัง อาจทำให้น้ำไหลเข้าท่วมพื้นที่เศรษฐกิจซึ่งเป็นพื้นที่ลุ่มต่ำได้ โดย กรมโยธาธิการและผังเมืองได้ทำการว่าจ้าง บริษัท ส.ศิริชัย สยามวัสดุ จำกัด เป็นผู้รับจ้าง ระยะเวลาดำเนินการ 750 วัน โดยเริ่มดำเนินการก่อสร้างตามสัญญาจ้าง ตั้งแต่วันที่ 24 ตุลาคม 2567 และสิ้นสุดสัญญาจ้างวันที่ 12 พฤศจิกายน 2569 โดยผลการดำเนินการก่อสร้าง ตามแผนการดำเนินการ 57.43% ผลการดำเนินการ 82.85 % ซึ่งเร็วกว่าแผนงาน 25.42 % และคาดว่าจะแล้วเสร็จก่อนกำหนดสัญญาภายในเดือน พฤศจิกายน 2569 นี้ และในโครงการนี้ตามแบบไม่ได้ใช้บล็อกปูถนน (ตัวหนอน) เหมือนโครงการอื่นที่เกิดปัญหามักทรุดตัวเมื่อน้ำเซาะทรายด้านล่าง จึงใช้การเทพื้นคอนกรีตเสริมเหล็กทั้งหมด เพื่อความคงทน และคาดว่าจะมีแผนภายหลังการก่อสร้างแล้วเสร็จโดยพัฒนาเป็นพื้นที่สาธารณะ ทางเดินออกกำลังกาย หรือพื้นที่กิจกรรมชุมชนได้

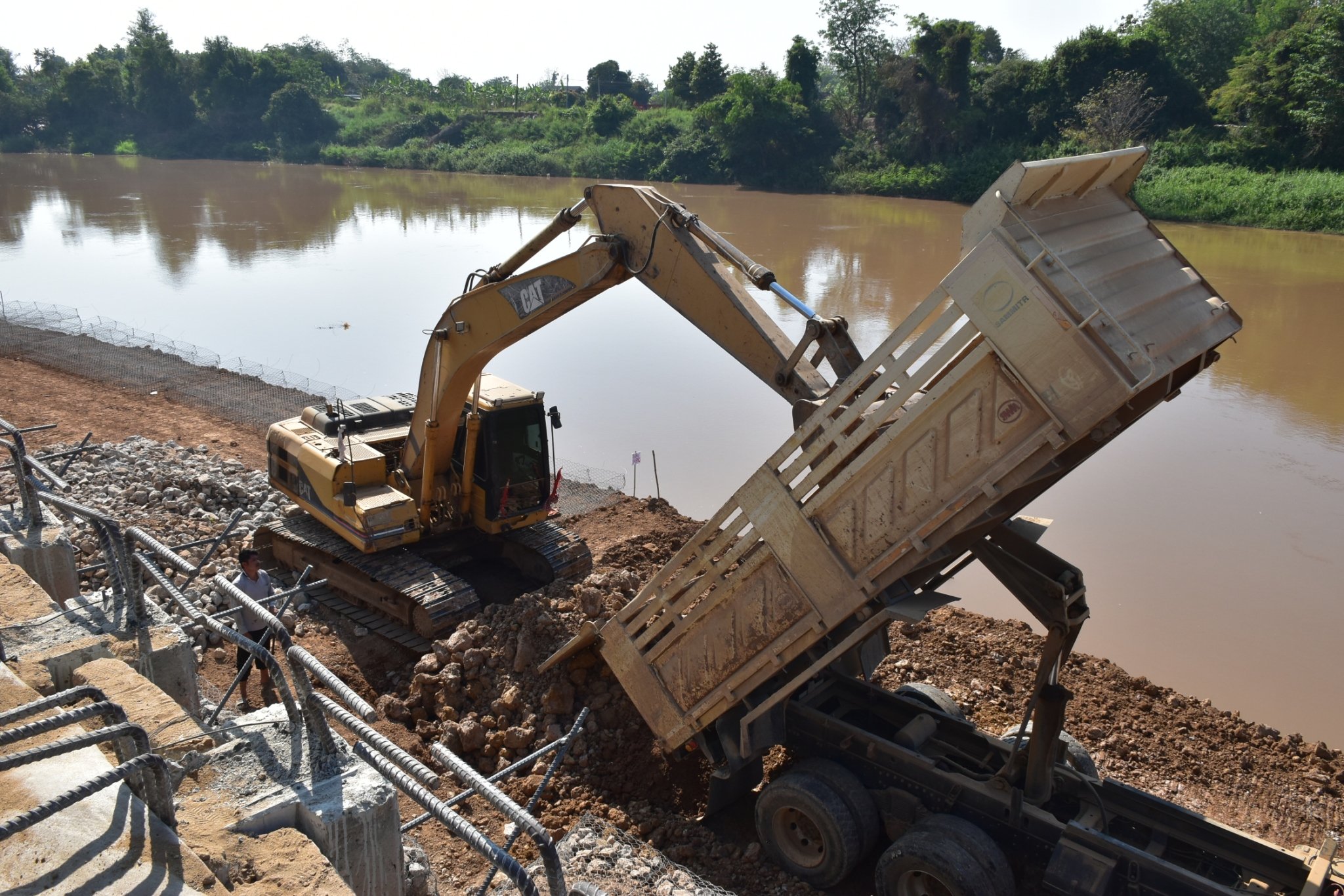

2. โครงการก่อสร้างเขื่อนป้องกันตลิ่งแม่น้ำน่าน หมู่ 4 ตำบลไผ่หลวง ความยาวไม่น้อยกว่า 300 เมตร
รายละเอียดโครงการ: งบประมาณก่อสร้าง 39,554,000 บาท

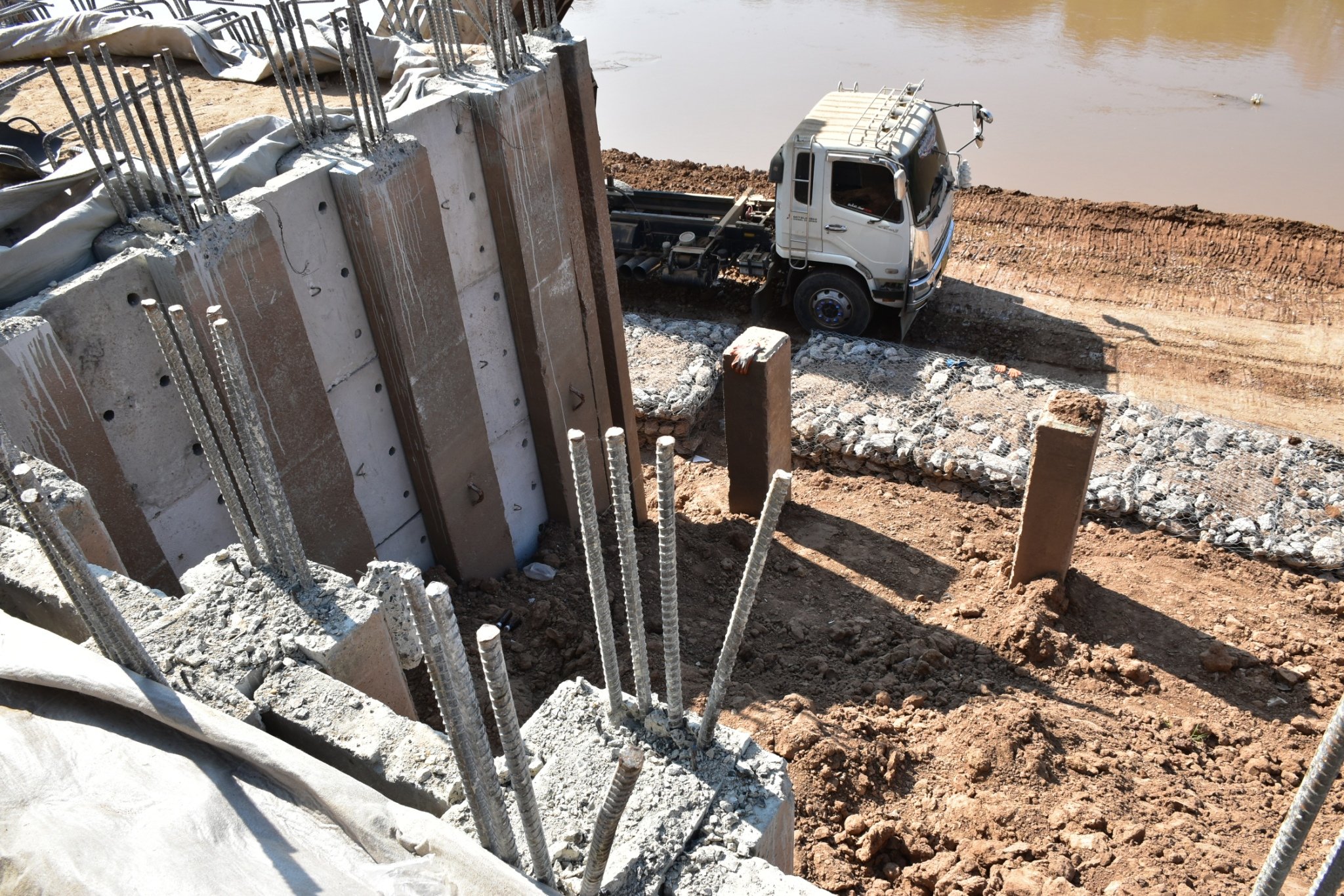

ปัญหาอุปสรรค: สภาพตลิ่งจริงมีการเปลี่ยนแปลงจากการกัดเซาะ ทำให้แบบแปลนเดิม (เข็ม 9 เมตร) ไม่สอดคล้องกับหน้างาน เพราะเขื่อนเดิมใช้เข็มยาวถึง 15 เมตร จึงต้องหยุดงานเพื่อแก้แบบใหม่เป็นกำแพงกันดินรูปตัว L (L-Shape) สูง 3.50 เมตร ซึ่งต้องใช้เหล็กและคอนกรีตปริมาณมาก ทำให้ต้องลดความยาวเขื่อนลงเพื่อให้พอดีกับงบประมาณเดิม

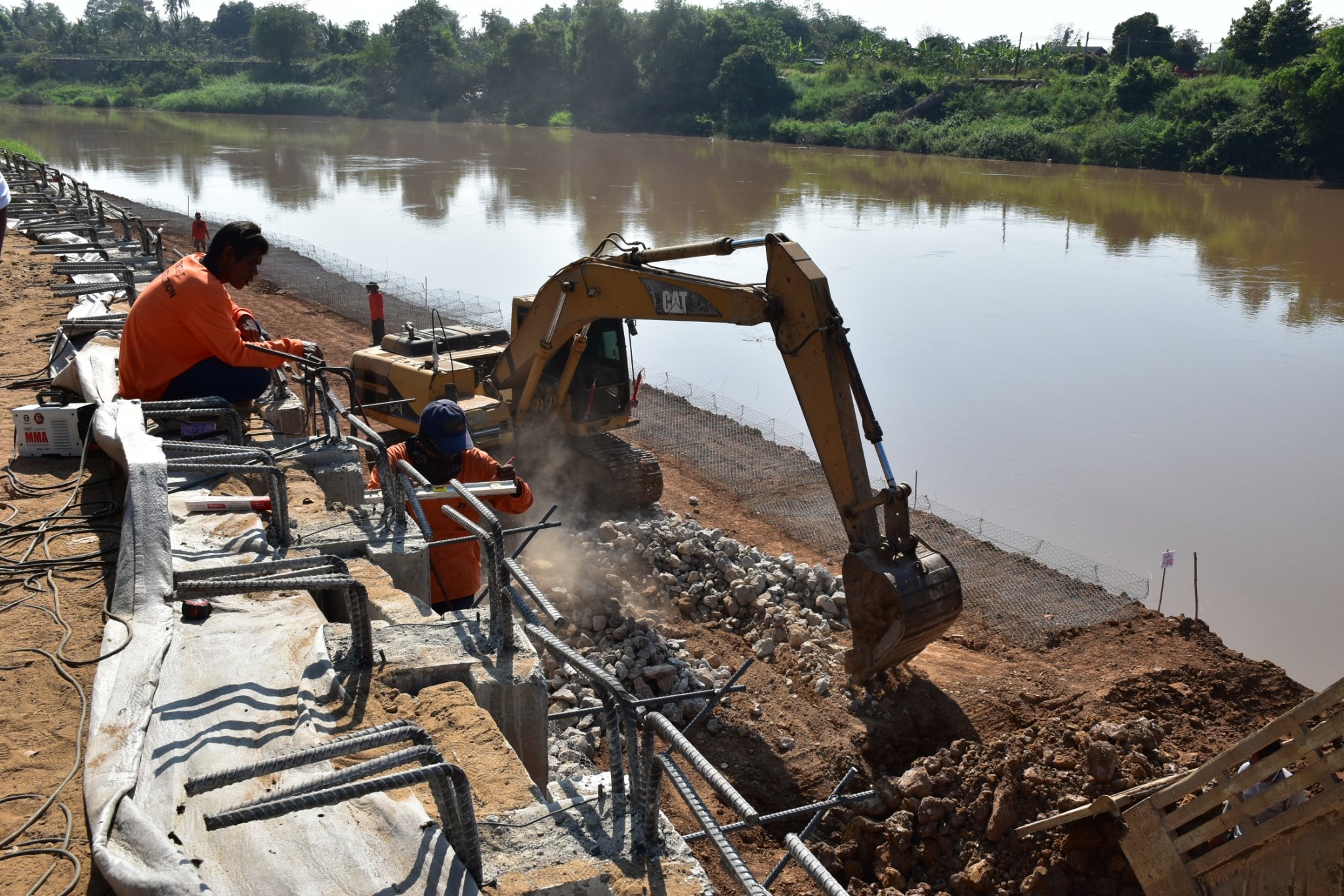

ความคืบหน้า: ปัจจุบันงานล่าช้ากว่าแผนเล็กน้อยประมาณ 3.6% เนื่องจากติดช่วงน้ำหลากทำให้ทำงานใต้น้ำไม่ได้แต่ขณะนี้ตอกเสาเข็มเสร็จหมดแล้ว และกำลังเร่งเทผนังคอนกรีตให้เสร็จภายในเดือนมีนาคม
การขยายสัญญา: มีการงดค่าปรับให้ผู้รับจ้างจำนวน 499 วัน เนื่องจากการแก้ไขแบบโดยกรมโยธาธิการฯ ทำให้สัญญาขยายไปสิ้นสุดในเดือนสิงหาคม 2569
ความยาวเขื่อน: ปริมาณงานในสัญญาอาจลดลงจาก 515 เมตร เหลือ 433 เมตร เนื่องจากต้องเปลี่ยนรูปแบบเขื่อนที่มีมูลค่าค่าวัสดุ (เหล็กและคอนกรีต) สูงขึ้นเพื่อให้เกิดความแข็งแรงอย่างแท้จริง
จากการสังเกตการณ์การก่อสร้างทั้ง 2 โครงการ สำนักงาน ป.ป.ช. ประจำจังหวัดพิจิตร และชมรม STRONGฯ นั้น นอกจากเพื่อเป็นการกระตุ้นให้โครงการแล้วเสร็จตามกำหนดสัญญาป้องกันการทิ้งงาน และให้การก่อสร้างเป็นไปตามมาตรฐานงาน นอกจากนี้เนื่องจากเป็นโครงการขนาดใหญ่ (100 ล้านบาทขึ้นไป) จะมีการก่อสร้างทับซ้อนกับของเดิมหรือไม่ ซึ่งทางโยธาฯ ยืนยันว่าเป็นการสร้างใหม่ทั้งหมด ทั้งนี้มีข้อเสนอแนะการส่งมอบและบำรุงรักษาเมื่อครบระยะประกันสัญญา 2 ปี เทศบาลหรือ อบต. จะต้องรับไปอยู่ในความรับผิดชอบดูแลต่อ หากมีความเสียหายเกินศักยภาพท้องถิ่น เห็นควรแจ้งกรมโยธาธิการฯ เพื่อขอรับงบประมาณซ่อมแซมได้ อีกทั้งการขอโครงการใหม่ๆ จะต้องเริ่มจากความต้องการของชุมชนอย่างแท้จริงผ่านการทำประชาคมก่อนจัดทำโครงการ โดยภาพรวม ทั้งสองโครงการเป็นการยกระดับมาตรฐานการก่อสร้างเขื่อนป้องกันตลิ่งให้แข็งแรงขึ้น โดยเน้นการใช้เสาเข็มและการเทพื้นคอนกรีตเพื่อแก้ปัญหาการทรุดตัวในระยะยาว
ทั้งนี้ สำนักงาน ป.ป.ช. ประจำจังหวัดพิจิตร และชมรม STRONGฯ ยังคงติดตามการก่อสร้างจนกว่าจะแล้วเสร็จ หากพบประเด็นส่อว่าจะเกิดการทุจริตในโครงการจะดำเนินการตามอำนาจหน้าที่ต่อไป
